歷時26年!高雄國軍205兵工廠 今年底將搬新家

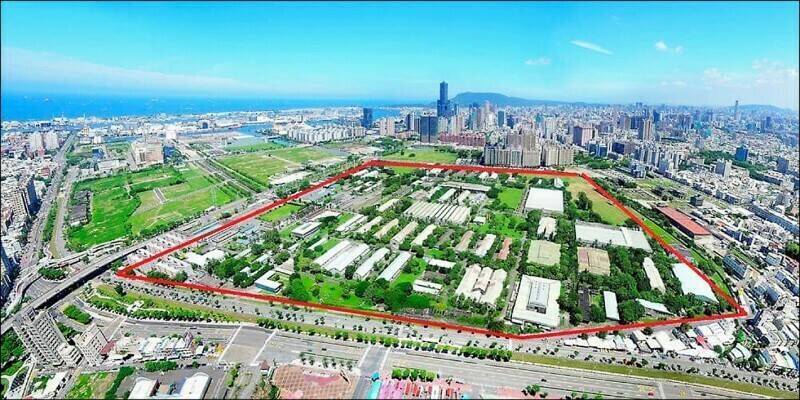

高雄國軍205兵工廠年底可望搬新家。(立委賴瑞隆服務處提供)

高雄國軍205兵工廠年底可望搬新家。(立委賴瑞隆服務處提供)

2024/03/24 06:50

首次上稿 03/23 00:33
更新時間 03/24 06:50

〔記者王榮祥/高雄報導〕前後歷經26年,位於高雄亞洲新灣區內的國軍205兵工廠,可望在今年底搬遷至新廠區;高雄市政府指出,將審慎討論205廠址開發方向,作為亞灣乃至大高雄都會發展的全新動能。

佔地57公頃的205兵工廠位於亞洲新灣區核心,從1998年行政院指示辦理遷建,直到2016年、由前國防部長馮世寬與前高雄市長陳菊簽訂合作意向書,才確定預定205兵工廠搬遷計畫;國防部與高市府事先經多年磋商,後委託市府「代建代拆」,以區段徵收轉型朝金融商貿、創新研發等發展,規劃成港灣再造指標。

高市府說明,遷建案2017年動工,採「先建後遷」模式,分3大營區3個工程標案陸續進行,3處新廠分別位於林園營區、大樹北營區及光復營區,新建廠房93棟、整建19棟、拆除216及其他附屬設施工程等,總經費約122億8600萬元。

其中林園營區已於2022年7月完工,大樹北營區第一階段建物已於2023年7月陸續交付軍方,其餘建物預定今年6月全數完工,光復營區預定今年12月完工;市府同步啟動區段徵收,軍方則分3區騰空,目前第一區廠房於今年2月騰空完成,第2、3區預定年底騰空完成。

多年前曾傳出高市府曾評估在205廠址規畫新市政中心大樓?市府則澄清目前無此方案,強調該廠域範圍太大且緊鄰亞灣,等相關搬遷程序完成後,會審慎討論205廠址後續方向。

立委賴瑞隆認為,205兵工廠除緊鄰亞灣,距離小港機場也不遠,一旁又有捷運跟輕軌,未來或許可朝企業總部、商辦、研發中心等方向規劃,看好這裡不但會是高雄、甚至是南台灣經濟核心。

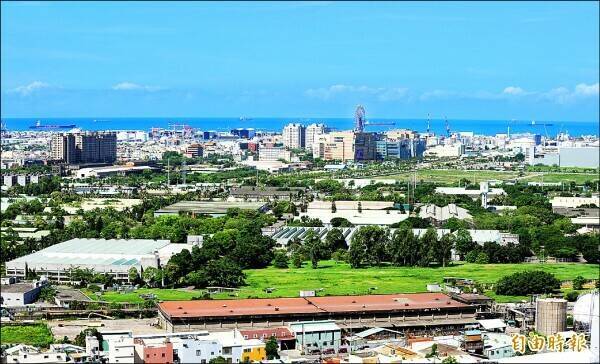

205兵工廠位於亞灣區,距離小港機場不遠,捷運與輕軌都有經過。(資料照、記者張忠義攝)
